装修需要多少天?这个问题没有标准答案。不同户型、装修类型、施工条件都会影响工期。毛坯房全屋装修通常需要60-90天,精装修改造可能压缩到30-45天,局部翻新如厨房或卫生间则10-20天即可完成。但实际进度可能因材料延误、设计变更或天气因素波动——比如雨季墙面干燥时间延长,冬季地暖铺设需额外养护。
装修需要多少天的简单介绍
装修工期受三大核心因素制约:空间面积、施工复杂度和团队效率。一套80㎡的简约风公寓,若施工队无缝衔接各环节,最快45天能完工;而200㎡以上的别墅,涉及结构改造和定制家具,可能耗时120天以上。值得注意的是,许多业主低估了“隐性时间”:比如瓷砖到货延迟3天,定制橱柜测量误差导致返工5天,这些细节叠加可能让总工期增加15%-20%。
立春
五行:木 卦象:吉 宜事:动土、装修、祈福、出行
作为二十四节气之首,立春标志着阳气初生,冰雪消融。民间有“咬春”吃萝卜、春饼的习俗,寓意咬住生机;北方挂春幡,南方“打春牛”,皆是为唤醒土地活力。此时动土装修,既能顺应自然生长的节奏,又暗合“破旧立新”的象征——比如拆除隔墙时保留原有门框作装饰,既节省工期,又延续空间记忆。选择立春后刷墙,利用逐渐回升的温度加速漆面固化,比寒冬施工效率提升近30%。而开工前焚香祈福的旧俗,如今可转化为与工人明确安全规范的仪式感,减少返工纠纷。

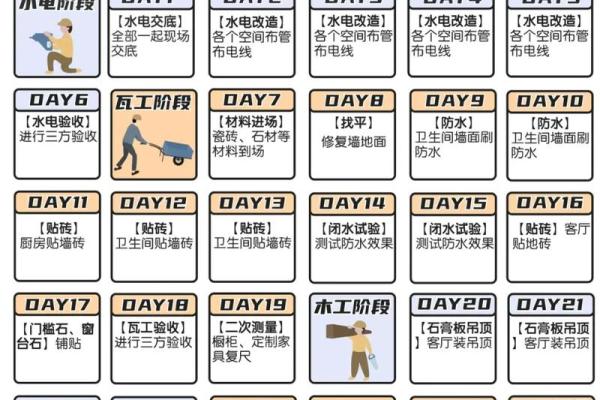

时间分解:从毛坯到入住的12个关键阶段
-
设计与审批
平面方案确认后,需3天完成水电定位图,2天确定主材清单。若涉及承重墙改造,向物业报备可能额外增加5天。某上海案例中,业主因未提前确认飘窗能否拆除,导致施工中断一周。 -
拆改工程
100㎡空间铲墙皮、拆非承重墙约需2天,但混凝土墙体切割每日仅能推进1.5米。某杭州公寓改造时,为保留上世纪30年代砖墙肌理,手工拆除花费双倍时间。 -
水电施工
常规布线5天可完成,但地暖铺设需2天试压,中央空调管道安装可能占用3天。某别墅项目因提前用BIM技术模拟管线走向,避免返工节约4天工期。 -
防水与闭水试验
卫生间涂刷防水涂料仅需1天,但48小时闭水试验必不可少。某案例因楼下邻居出差无法查验渗漏,被迫延期3天。 -
泥瓦工程
瓷砖铺贴每天约完成8㎡,但六边形马赛克铺贴效率降低40%。某民宿项目采用预制混凝土板替代砌砖,墙面施工时间缩短60%。 -
木作阶段
现场打柜体日均完成2延米,而定制橱柜从测量到安装需25-30天。某业主在瓦工阶段就预定衣柜,成功将等待期融入其他工序。 -
油漆工程
腻子批刮每遍需1天干燥,艺术漆多层叠加可能延长至20天。北京某住宅利用除湿机,在梅雨季将墙面干燥时间压缩30%。 -
安装收尾
灯具卫浴安装通常3天完成,但智能家居调试可能额外增加2天。某全屋智能项目因网络协议冲突,返工调整耗费72小时。 -
清洁与软装
精细保洁需1天/100㎡,窗帘测量与安装间隔至少3天。某案例中,业主提前将家具寄存至物业仓库,节省搬家时间1.5天。
压缩工期的5个实战技巧
① 主材代购协议:与装修公司约定,瓷砖、地板由施工方代采购,到货延误每日扣款0.5%工程款,某郑州项目借此规避21天等待期。
② 工序交叉推进:水电开槽期间同步进行窗户测量,泥瓦阶段预定木门,某深圳公寓通过时间重叠节省9天。
③ 模块化施工:使用预制装配式隔墙,比传统砌砖快3倍,某办公楼改造节省14天。
④ 夜间施工许可:申请22点前无声施工,某上海业主将油漆工程进度提升20%。
⑤ 数字化监工:通过智能摄像头+进度管理软件,某异地装修项目减少3次现场协调,压缩沟通周期5天。
